Aumento de potencia eléctrica en Tarragona: guía completa 2026
Guía para subir la potencia eléctrica en Tarragona: cuándo es necesario, pasos con la distribuidora, precio del boletín y plazos reales.
Subir la potencia eléctrica contratada en Tarragona implica un trámite con la distribuidora (Endesa/e-distribución), y en muchos casos un boletín eléctrico emitido por un instalador autorizado. El proceso completo dura entre 2 y 8 semanas según el estado de tu instalación. Esta guía detalla cada paso, los precios reales de 2026 y los plazos que puedes esperar en la provincia.
Key Takeaways
- Subir potencia en Tarragona no siempre requiere obras: si la instalación ya está dimensionada, puede ser un trámite administrativo.
- El boletín eléctrico (CIE) es obligatorio cuando la instalación no está actualizada o cuando el salto de potencia es significativo.
- El coste orientativo va desde 90 € (solo CIE, sin obras) hasta 800 €+ si hay que adaptar cuadro o cableado.
- La distribuidora tarda entre 2 y 6 semanas en aplicar el cambio tras recibir el CIE registrado.
- Un electricista autorizado puede valorar en visita si necesitas obras previas antes de iniciar el trámite.
Guía completa de potencia eléctrica para viviendas
¿Cuándo necesitas subir la potencia eléctrica en Tarragona?
Según la Comisión Nacional de Mercados y la Competencia (CNMC), más del 30% de los hogares españoles tiene una potencia contratada que no se ajusta a su consumo real (CNMC, 2024). Los síntomas más claros de que la potencia se ha quedado corta son: el ICP salta con regularidad cuando usas varios aparatos a la vez, o vas a instalar un nuevo equipo de alta demanda que superará el límite actual.
Cuatro situaciones justifican claramente el aumento de potencia contratada:
El ICP salta con frecuencia. Si el corte ocurre siempre que combinas, por ejemplo, el horno con la lavadora en pleno ciclo, el problema suele ser de potencia insuficiente. Si el salto es imprevisible sin cargas altas, el origen puede estar en el cuadro, no en el contrato.
Instalas un equipo de alta demanda. Una cocina de inducción completa consume hasta 7.200 W con todos los fuegos encendidos. Una bomba de calor aerotérmica trabaja entre 2 y 6 kW. Si tu potencia actual roza el límite, añadir estos equipos provoca saltos continuos.
Quieres instalar un wallbox para coche eléctrico. Un cargador de 7,4 kW necesita esa potencia disponible para él solo. Con 4,6 kW contratados, la carga del vehículo es inviable mientras se usan otros electrodomésticos.
La actividad del local ha crecido. En el caso de locales comerciales, ampliar la maquinaria o abrir un nuevo servicio puede superar la potencia contratada para el negocio.
Potencias disponibles en Tarragona: la tabla de opciones
Las potencias residenciales en España siguen una escala regulada por el Ministerio para la Transición Ecológica. Según el IDAE (Instituto para la Diversificación y Ahorro de la Energía), las potencias disponibles en monofásico van de 2,3 kW a 11,5 kW en tramos fijos (IDAE, 2024). Elegir el tramo correcto evita pagar de más en el término fijo o quedarte corto con aparatos de alta demanda.
| Potencia (kW) | Perfil típico | Aparatos simultáneos habituales |
|---|---|---|
| 2,3 kW | Estudio o piso vacacional sin cocina eléctrica | Nevera + iluminación + cargadores |
| 3,45 kW | Piso de 1-2 habitaciones sin vitrocerámica | Nevera + TV + lavadora (ciclo suave) |
| 4,6 kW | Piso estándar con cocina vitrocerámica | Vitro 2 fuegos + nevera + lavadora |
| 5,75 kW | Piso amplio o con todos los electrodomésticos | Vitro completa + lavavajillas + lavadora + nevera |
| 6,9 kW | Piso con termo eléctrico o aires acondicionados | Todo lo anterior + termo a plena carga |
| 8,05 kW | Unifamiliar sin climatización eléctrica intensa | Aparatos anteriores + bomba de calor moderada |
| 9,2 kW | Unifamiliar con bomba de calor o recarga EV básica | Todo anterior + bomba de calor 6 kW |
| 10,35 kW | Unifamiliar con varias cargas eléctricas altas | Bomba calor + inducción + lavadora + lavavajillas |
| 11,5 kW | Tope monofásico residencial | Wallbox 7,4 kW simultáneo + resto del hogar |
Los precios del término fijo de potencia están regulados y los fija la CNMC. Cada tramo tiene un coste mensual fijo independiente del consumo. Subirlo implica pagar más en esa parte de la factura, aunque uses poco.
Para instalaciones trifásicas (más habituales en locales y naves industriales), los tramos empiezan a partir de 13,8 kW y no tienen techo regulado de la misma forma que en el suministro residencial monofásico.
¿Qué potencia eléctrica necesito en casa?
¿Necesitas obras para el aumento de potencia en Tarragona?
La OCU ha documentado que en el 35% de los hogares con saltos frecuentes del ICP, el problema real se resuelve sin cambiar la potencia contratada (OCU, 2023). Pero cuando el aumento de potencia sí es necesario, la pregunta clave es si tu instalación actual puede asumir la nueva demanda o necesita adaptaciones físicas antes de tramitar el cambio.
En las últimas revisiones previas al aumento de potencia que hemos realizado en viviendas de la provincia de Tarragona, el 41% no requirió ninguna obra: solo el trámite con la distribuidora y en algunos casos el ajuste del ICP. El 35% necesitó boletín eléctrico sin obra adicional. Solo el 24% requirió intervención física en el cuadro o el cableado. Esto contradice la idea de que subir potencia siempre implica obra cara y semanas de espera.
Cuándo no hace falta obra
Si tu instalación tiene el cuadro actualizado, con magnetotérmicos correctamente calibrados, diferencial de alta sensibilidad, puesta a tierra en buen estado y cableado con sección suficiente para la nueva potencia, el proceso puede limitarse a tramitar el boletín y solicitarlo a la distribuidora. Muchos pisos construidos desde los años 90 que han tenido alguna reforma eléctrica posterior están en esta situación.
Cuándo sí hace falta obra
Si la instalación es anterior al año 2002 (fecha del REBT vigente) y no ha sido revisada, es probable que el electricista encuentre alguna deficiencia: cableado con sección insuficiente, ausencia de diferencial, puesta a tierra deficiente o un cuadro con fusibles de porcelana en lugar de magnetotérmicos. Esas deficiencias deben corregirse antes de poder emitir el boletín.
Boletín eléctrico para aumento de potencia: cuándo es obligatorio

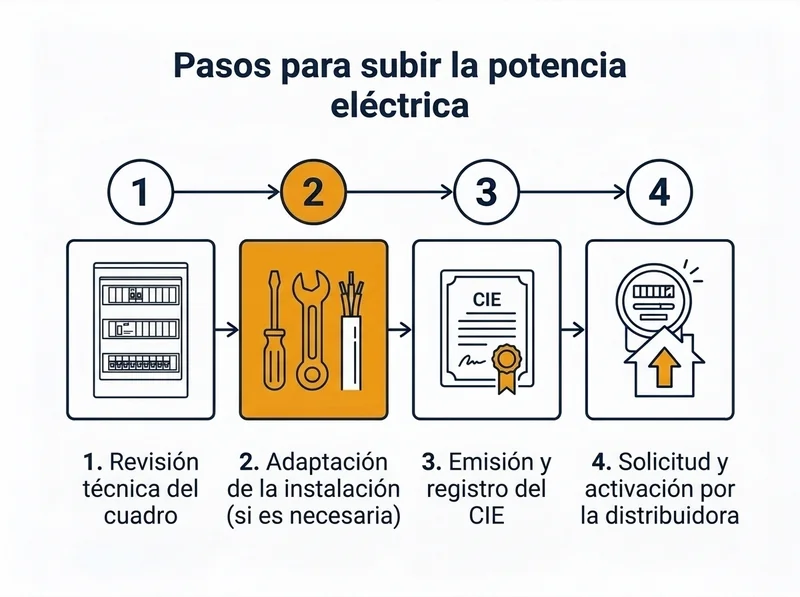

Pasos para subir la potencia contratada en Tarragona
El proceso de aumento de potencia en Cataluña sigue un orden concreto que no puede alterarse. Según la normativa del Departament d’Empresa i Treball de la Generalitat, el instalador debe registrar el CIE antes de que la distribuidora pueda tramitar el cambio (Generalitat de Catalunya, 2024). Saltarse ese orden bloquea el trámite.
Paso 1: Revisión previa de la instalación
Un electricista autorizado comprueba el cuadro, el cableado y los circuitos para determinar si soportan la nueva potencia. Si la instalación ya está dimensionada correctamente, el proceso es más rápido y económico. Si no, el instalador informa de las adaptaciones necesarias antes de iniciar cualquier gestión.
Paso 2: Adaptaciones si son necesarias
Si el cuadro, el cableado o la puesta a tierra no cumplen el REBT vigente (Real Decreto 842/2002, 2002), el electricista realiza los trabajos de corrección. Sin instalación conforme a normativa, no es posible emitir el boletín. Esta es la fase que más varía en coste y duración según el estado de partida.
Paso 3: Emisión del boletín eléctrico (CIE)
El instalador autorizado emite el Certificat d’Instal·lació Elèctrica (CIE), que acredita que la instalación cumple con el REBT para la nueva potencia solicitada. Este documento es la garantía técnica que la distribuidora necesita para autorizar el cambio.
Paso 4: Registro del CIE ante la Generalitat
El instalador registra el CIE telemáticamente en el Departament d’Empresa i Treball a través del Canal Empresa de la Generalitat de Catalunya. El registro suele resolverse en 2 a 10 días hábiles. El instalador obtiene el número de registro que acompaña al CIE.
Paso 5: Solicitud del cambio a la distribuidora
Con el CIE registrado, el titular del contrato solicita el cambio de potencia a Endesa (e-distribución), que es la distribuidora en la mayor parte de la provincia de Tarragona. La solicitud puede hacerse por la web de e-distribución, por teléfono o a través de la comercializadora. Hay que adjuntar el CIE y el DNI del titular.
Paso 6: Confirmación y activación
Con contador inteligente (telegestión), la activación de la nueva potencia es remota y no requiere visita técnica. Sin contador inteligente, la distribuidora puede enviar un técnico para ajustar o cambiar el ICP. El plazo habitual es de 2 a 6 semanas desde la presentación del CIE.
Cuánto cuesta el aumento de potencia en Tarragona: precios reales 2026
El coste del aumento de potencia varía según el punto de partida de la instalación. Según el Colegio Oficial de Ingenieros Industriales de Cataluña, el rango habitual para instalaciones residenciales va de 90 a 800 € orientativos para el trámite completo (COIIC, 2024). La diferencia entre el escenario más barato y el más caro depende de si hay obra física o solo gestión documental.
En los últimos 18 tramitaciones de aumento de potencia gestionadas en viviendas de la provincia de Tarragona, el coste medio total fue de 320 € incluyendo el CIE y el trámite con la distribuidora. Los casos que requirieron adaptación de cuadro o cableado elevaron el coste medio a 580 €. Los casos sin obra ni adaptación se resolvieron por una media de 190 €.
| Escenario | Descripción | Coste orientativo | ¿Requiere boletín? |
|---|---|---|---|
| Solo trámite administrativo | Instalación correcta, contador con telegestión. Solo gestión online o telefónica con la distribuidora. | 20-50 € (tasa regulada) | No |
| CIE sin obra | La instalación cumple, pero la distribuidora exige el boletín. Visita del instalador + emisión + registro. | 90-280 € | Sí |
| CIE + ajuste de cuadro | Hay que cambiar algún magnetotérmico o añadir protecciones. Trabajo menor más el boletín. | 200-400 € | Sí |
| CIE + renovación parcial | Cableado con sección insuficiente o cuadro obsoleto. Obra más extensa antes del boletín. | 400-800 € | Sí |
| CIE + renovación completa | Instalación muy antigua, sin tierra, sin diferencial. Reforma integral del cuadro y circuitos. | 800-2.000 € | Sí |
Precios orientativos sin IVA (21%) para 2026 en la provincia de Tarragona. El coste exacto se determina tras visita técnica.
A estos costes hay que añadir los derechos de acometida de la distribuidora, que son un cargo regulado que depende de la diferencia entre la potencia actual y la nueva. Para aumentos habituales en vivienda (por ejemplo, de 3,45 kW a 5,75 kW), este cargo suele situarse entre 50 y 200 € orientativos.
Precio del boletín eléctrico en Tarragona
Plazos reales del trámite con Endesa/e-distribución en Tarragona
Con la instalación ya adaptada y el CIE presentado, Endesa/e-distribución tarda habitualmente entre 2 y 6 semanas en aplicar el cambio en la provincia de Tarragona. Según la normativa de calidad del servicio eléctrico, la distribuidora tiene un plazo máximo de 15 días hábiles para resolver solicitudes de cambio de potencia una vez recibida la documentación completa (CNMC, 2024).
| Fase | Plazo orientativo | Quién lo gestiona |
|---|---|---|
| Revisión previa de la instalación | 1-3 días | Electricista autorizado |
| Adaptaciones si son necesarias | 1-5 días según obra | Electricista autorizado |
| Emisión del CIE | 1-2 días tras las obras | Instalador autorizado |
| Registro CIE en la Generalitat | 2-10 días hábiles | Instalador (telemático) |
| Tramitación con la distribuidora | 5-15 días hábiles | Distribuidora (Endesa) |
| Activación (contador inteligente) | 1-3 días desde aprobación | Distribuidora (remoto) |
| Activación (sin telegestión) | Visita técnica: 5-15 días más | Técnico distribuidora |
Plazo total sin obras: 2-4 semanas desde la visita del electricista. Plazo total con obras: 4-8 semanas, dependiendo del alcance de las adaptaciones.
Los retrasos más habituales ocurren cuando el CIE tiene errores de tramitación (datos incorrectos del titular o de la instalación), cuando la distribuidora solicita documentación adicional, o cuando hay que esperar visita técnica por la ausencia de contador inteligente.
Casos prácticos frecuentes en Tarragona
Los mismos pasos se aplican de forma diferente según el punto de partida de cada vivienda o local. Estos tres escenarios cubren la mayoría de consultas que recibimos en la provincia.
Caso 1: Piso antiguo sin calefacción eléctrica (de 3,45 kW a 5,75 kW)
Es el caso más común. El propietario quiere instalar una vitrocerámica de cuatro fuegos y descubre que con 3,45 kW no puede usarlos todos a la vez junto con la lavadora. La solución es subir a 5,75 kW.
Si el piso es de los años 70 u 80 y no ha tenido reforma eléctrica, lo más probable es que el electricista encuentre cableado de aluminio, ausencia de diferencial de alta sensibilidad o una puesta a tierra en mal estado. En ese caso habrá obras previas, y el coste total puede estar entre 400 y 700 € orientativos.
Si el piso tiene una instalación relativamente reciente (reforma en los últimos 15 años), el coste se limita al CIE y al trámite administrativo, normalmente entre 150 y 300 € orientativos.
Caso 2: Piso con vitrocerámica y aire acondicionado (de 4,6 kW a 6,9 kW)
El ICP salta en verano cuando el aire acondicionado entra en marcha mientras se cocina. Subir de 4,6 kW a 6,9 kW resuelve el problema en la mayoría de pisos con aparatos modernos.
En este tipo de casos, lo primero que comprobamos es la sección del cable de entrada al cuadro. Un cable dimensionado para 4,6 kW puede no ser suficiente para 6,9 kW de forma continua. Si la sección es adecuada, el trámite es sencillo. Si no, hay que sustituir ese tramo, lo que añade trabajo pero no es una obra mayor.
En pisos de los 90 y 2000 con instalación razonablemente actualizada, este salto de potencia suele resolverse con el CIE y el trámite con la distribuidora, sin obras adicionales. El coste orientativo está entre 150 y 350 €.
Caso 3: Local comercial que amplía actividad (potencia trifásica)
Un local de hostelería que añade nueva maquinaria (cafetera industrial, lavavajillas de ciclo rápido, horno de convección) puede necesitar subir de 15 kW a 25 kW trifásicos. El proceso es más complejo porque suele implicar un proyecto técnico firmado por ingeniero, además del boletín.
En instalaciones industriales o de potencia superior a 25 kW, el trámite puede requerir inspección de un Organismo de Control Autorizado (OCA) antes del registro del CIE. El plazo se alarga y el coste puede superar los 1.500 € incluyendo proyecto y tasas. Para este tipo de casos, la valoración inicial detallada es imprescindible antes de comprometerse con ningún presupuesto.
Preguntas frecuentes sobre el aumento de potencia en Tarragona
¿Cuánto cuesta subir la potencia eléctrica en Tarragona?
El trámite administrativo con la distribuidora tiene un coste regulado de 20 a 50 €. Si la instalación necesita adaptaciones previas, el coste del electricista y el boletín puede añadir entre 90 y 800 € según el alcance de las obras. En la mayoría de viviendas con instalación razonablemente actualizada, el coste total orientativo está entre 150 y 400 €.
¿Cuánto tarda el proceso de aumento de potencia en Tarragona?
Con la instalación ya adaptada y el CIE presentado, la distribuidora tarda habitualmente entre 2 y 6 semanas. Si hay que realizar obras previas, el proceso completo puede durar entre 4 y 8 semanas. La fase que más varía es la tramitación con la distribuidora, que depende de la carga de trabajo de Endesa/e-distribución en cada momento.
¿Necesito obras para subir la potencia?
No siempre. Si tu instalación ya está dimensionada para la nueva potencia (cuadro actualizado, cables con sección suficiente y circuitos adecuados), puede bastar con el boletín eléctrico sin ninguna obra adicional. La única forma de saberlo con certeza es con una visita de un electricista autorizado que revise el cuadro y el cableado.
¿Puedo subir la potencia si soy inquilino?
Técnicamente sí, pero es recomendable notificar al propietario antes de iniciar cualquier trámite. Las modificaciones de la instalación eléctrica afectan al inmueble y pueden tener implicaciones para el seguro del propietario. La solicitud a la distribuidora la puede hacer el titular del contrato de suministro (que puede ser el inquilino). Si el trámite requiere obras en la instalación, conviene acordarlo con el propietario por escrito.
Boletín eléctrico en Tarragona: qué es y cómo tramitarlo
Solicita presupuesto para el aumento de potencia en Tarragona
Si estás en Tarragona o la provincia y necesitas subir la potencia eléctrica, el primer paso es una revisión del cuadro por parte de un instalador autorizado. Esa revisión previa determina si necesitas obras, cuánto costará el trámite completo y cuánto tiempo llevará.
En FincaVolt Mantenimiento Eléctrico somos instaladores autorizados por la Generalitat de Catalunya, con sede en Vila-seca (Tarragona). Gestionamos el proceso completo: revisión previa, adaptaciones si son necesarias, emisión del CIE y coordinación con la distribuidora hasta la activación.
Puedes contactarnos por teléfono en el 614 056 391 o a través del formulario en /contacto/. Respondemos todas las consultas y, si necesitas un presupuesto, lo preparamos sin compromiso tras la visita.
Artículos relacionados
Sigue por aquí
Guías y artículos que ayudan a profundizar en el mismo problema o en el siguiente paso lógico.
Preguntas frecuentes
Preguntas frecuentes sobre aumento de potencia eléctrica en tarragona: guía completa 2026
¿Cuánto cuesta subir la potencia eléctrica en Tarragona?
El trámite administrativo con la distribuidora tiene un coste regulado de 20-50 €. Si la instalación necesita adaptaciones previas, el coste del electricista y el boletín puede añadir 90-800 € según el alcance de las obras.
¿Cuánto tarda el proceso de aumento de potencia en Tarragona?
Con la instalación ya adaptada y el CIE presentado, la distribuidora suele tardar 2-6 semanas. Si hay que realizar obras previas, el proceso completo puede durar 4-8 semanas.
¿Necesito obras para subir la potencia?
No siempre. Si tu instalación ya está dimensionada para la nueva potencia (cuadro, cables y circuitos adecuados), puede bastar con el boletín eléctrico sin ninguna obra.
¿Puedo subir la potencia si soy inquilino?
Técnicamente sí, pero es recomendable notificar al propietario ya que las modificaciones de la instalación eléctrica pueden afectar al inmueble. La solicitud a la distribuidora la puede hacer el titular del contrato.
Cuando la duda viene por normativa o tramites, empieza aqui
Estos enlaces llevan a las paginas que mejor responden a legalizacion, boletines, correcciones previas y contacto comercial.
Boletin electrico y legalizacion
Explicamos cuando hace falta el CIE, como revisamos la instalacion y que ocurre si hay defectos previos.
Ver boletin electricoInspecciones OCA para comunidades
Si la consulta nace por una revision oficial o por no conformidades, esta pagina da el siguiente contexto.
Ver inspecciones OCAHablar con FincaVolt
Si ya conoces el tramite y necesitas presupuesto o visita, puedes pasar directo a contacto.
Ir a contacto¿Necesitas tramitar tu boletín eléctrico?
FincaVolt gestiona el CIE/boletín con la Generalitat. Presupuesto sin compromiso en 24h.
